リードエンジニアとしてプロジェクト参画中にぼんやり意識していること
0. はじめに
このドキュメントは、リードエンジニアとしての役割を担うにあたり、日々のプロジェクト進行の中で重要だと感じている考え方や実践方法をまとめたものです。
プロジェクトにおける技術的な意思決定の中心として、どのようにチームをリードし、ステークホルダーと効果的にコミュニケーションを取り、技術的な課題に対処していくべきか、自分自身への指針として整理しました。
特に、「技術的な正しさ」と「プロジェクトの成功」のバランスを取ることの難しさ、短期的な納期達成と長期的な保守性確保の葛藤、チームメンバーの成長と効率的な開発の両立など、日々直面している課題への向き合い方について、自分の考えをまとめています。
......( ゚д゚)ハッ!
1. リードエンジニアの役割
1.1 定義と重要性
リードエンジニア(Lead Engineer、LE)とは、プロジェクトの技術面をリードする役割を担う職位です。プロジェクト全体の成功を技術的側面から支える重要なポジションです。
LEの主要な役割は以下の2点に集約されます。
-
技術的なコミュニケーションのハブとしての役割
エンジニアメンバーと非技術職メンバー(ディレクター、デザイナー、クライアントなど)との間の技術的な橋渡しを行い、プロジェクトの円滑な進行を支援します。 -
プロジェクト全体の安定性を監視・確保する役割
プロジェクト全体を俯瞰し、技術的なリスク要因を早期に発見して適切なアクションを講じることで、プロジェクトの安定性を確保します。
概念図を示すと以下のようになります。留意点として、チームの成熟に伴いLEの役割は変化し、チームメンバーの成長に応じて役割はシフトします。
プロジェクトにおけるLEの存在意義は、複雑な技術的要素と多様なステークホルダーの橋渡しを行うことで、「プロジェクトを成功に導く」「成功するシステムをつくる」という最終目標の達成に貢献することにあります。単に「アプリを作る」「機能を実装する」といった作業はあくまでこの目標を達成するための手段に過ぎません。
1.2 主要責任領域
リードエンジニアが担う主な責任領域は以下のように整理できます。
責任領域 | 主な業務内容 | 期待される成果 |
---|---|---|
技術戦略の策定 | • プロジェクト全体の技術方針決定 • 技術選定と評価 • 技術的制約とリスクの管理 |
• プロジェクト目標に適合した技術基盤 • 一貫性のある技術判断 • リスクの最小化 |
エンジニアリング実践 | • 開発プロセスの確立 • コード品質の確保 • テスト戦略の策定 |
• 効率的な開発プロセス • 高品質な成果物 • 安定したシステム |
技術コミュニケーション | • ステークホルダーとの技術的調整 • 非技術者への技術的説明 • チーム間の技術的橋渡し |
• 明確な要件理解 • スムーズな意思決定 • 認識齟齬の最小化 |
チームマネジメント | • 技術チームの編成 • 技術的指導とサポート • パフォーマンス管理 |
• 効果的なチーム構成 • エンジニアの成長 • 高いチーム生産性 |
技術的リスク管理 | • リスクの特定と評価 • 対応策の策定と実施 • 継続的なモニタリング |
• 早期のリスク検知 • 適切なリスク対応 • プロジェクト安定性の確保 |
品質とセキュリティ確保 | • 品質基準の設定 • セキュリティ要件の確認 • 品質保証プロセスの確立 |
• 高品質なデリバリー • セキュアなシステム • 顧客満足度の向上 |
技術的意思決定 | • 技術的トレードオフの評価 • 代替案の検討と選定 • 意思決定プロセスの主導 |
• 根拠に基づく判断 • タイムリーな決断 • プロジェクト目標への整合 |
ドキュメント管理 | • 技術文書の整備 • ナレッジの体系化 • 開発資産の管理 |
• 知識の共有と継承 • 効率的な意思疎通 • 将来の保守性向上 |
1.3 必要なスキルと能力
効果的なリードエンジニアには、技術的専門知識だけでなく多様なスキルと能力が求められます。
全てのスキルを完璧に習得することは現実的ではないため、自分の強みを最大化しつつ、弱みを補完するためにチームメンバーや他の専門家との協力関係を構築することも、効果的なLEの特徴です。
スキルカテゴリー | 具体的なスキル | 活用場面 |
---|---|---|
技術的専門知識 | • ソフトウェア開発・設計 • アーキテクチャパターン • 業界標準技術 • 技術トレンドの理解 |
• アーキテクチャ設計 • 技術的問題解決 • 技術選定 • コードレビュー |
プロジェクト管理 | • スコープ管理 • スケジュール管理 • リスク管理 • 進捗追跡・報告 |
• プロジェクト計画 • 工数見積り • スケジュール作成 • 進捗会議 |
コミュニケーション | • 複雑な技術の説明能力 • アクティブリスニング • 効果的な文書作成 • プレゼンテーション |
• ステークホルダー会議 • チーム指導 • ドキュメント作成 • 技術提案 |
リーダーシップ | • チーム動機付け • ビジョン設定と共有 • 意思決定力 • 調整・交渉力 |
• チーム方向付け • 障害対応 • リソース確保 • 対立解決 |
問題解決能力 | • 分析的思考 • 創造的解決策 • 体系的アプローチ • 優先順位付け |
• 技術的課題解決 • アーキテクチャ設計 • バグトリアージ • リスク対応 |
適応力・学習力 | • 新技術への適応 • 継続的な専門知識更新 • フィードバック受容 • 変化への対応 |
• 新技術導入 • 技術変更 • 予期せぬ問題対応 • 自己改善 |
戦略的思考 | • 大局的視点 • 先見性 • ビジネス目標理解 • 長期的展望 |
• 技術戦略策定 • 将来プラン • 技術負債管理 • 拡張性設計 |
ソフトスキル | • 共感力 • 忍耐力 • ストレス管理 • チームワーク |
• チーム支援 • 困難な状況対応 • 長時間プロジェクト • チーム連携 |
ネットワーキング | • 関係構築能力 • 影響力の行使 • 組織文化理解 • 情報収集力 |
• 部門間連携 • リソース交渉 • 組織的サポート獲得 • 専門知識の拡張 |
ビジネス理解 | • ROI分析 • コスト管理 • 価値提案作成 • 市場動向理解 |
• 技術投資判断 • 優先順位設定 • ビジネスケース作成 • 戦略的提案 |
2. プロジェクトライフサイクル管理
2.1 要求エンジニアリング
要求エンジニアリングは、プロジェクトの成功に不可欠なプロセスであり、LEは技術的な観点からこのプロセスをリードします。
要求エンジニアリングプロセス
要求エンジニアリングは以下の4つの主要フェーズから構成される反復的なサイクルです。
- 要求獲得(Elicitation): ステークホルダーから要求を引き出す段階
- 要求分析(Analysis): 獲得した要求を整理・分析・明確化する段階
- 要求仕様化(Specification): 分析した要求を形式的に文書化する段階
- 妥当性検証(Validation): 仕様化された要求がニーズを満たすか検証する段階

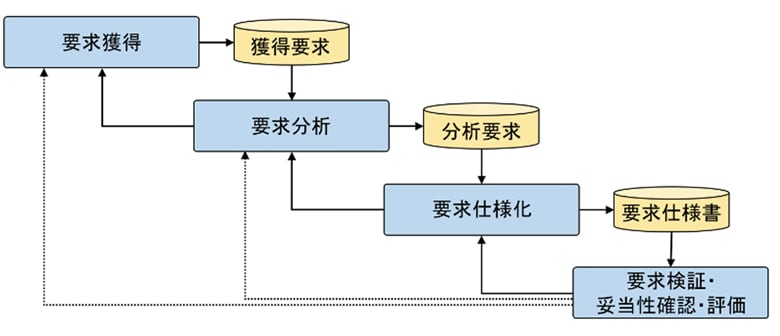

https://www.forum8.co.jp/topic/image/uc134/kmkm134-02.jpg
要求エンジニアリングにおけるLEの役割
フェーズ | 主な活動 | 使用手法・ツール | 成果物 | LEの役割 |
---|---|---|---|---|
要求獲得 (Elicitation) |
• ステークホルダーとの対話 • 既存システムの分析 • 業務プロセスの理解 • 潜在ニーズの発掘 |
• インタビュー • ワークショップ • アンケート • 観察法 • ブレインストーミング • ペルソナ分析 |
• 要求リスト • インタビュー記録 • ワークショップ議事録 • ステークホルダーマップ |
• 技術的観点からの質問設計 • 潜在的技術要件の引き出し • インタビュー時の技術的支援 • 技術的制約の早期提示 |
要求分析 (Analysis) |
• 要求の分類・整理 • 矛盾・重複の解消 • 優先順位付け • 要求間の関係性把握 • 実現可能性評価 |
• アフィニティ図法 • QFD (品質機能展開) • ユースケース分析 • MoSCoW法 • ドメインモデリング |
• 整理された要求一覧 • 優先順位マトリクス • ユースケース図 • ドメインモデル |
• 技術的実現可能性の評価 • 要求間の技術的整合性確認 • 優先順位付けへの技術的インプット • 潜在的技術リスクの特定 |
要求仕様化 (Specification) |
• 機能要件の文書化 • 非機能要件の文書化 • インターフェース定義 • データモデル設計 • 制約条件の明確化 |
• ユースケース記述 • UML図 (クラス図/シーケンス図) • UI/UXプロトタイプ • IEEE 830規格 • ユーザーストーリー |
• 要件定義書 • 機能仕様書 • 画面設計書 • データ定義書 • システム構成図 |
• 技術的に明確な仕様記述の作成 • アーキテクチャ視点での要件定義 • 非機能要件の具体化 • 技術的制約条件の文書化 |
妥当性検証 (Validation) |
• 要件のレビュー • 一貫性チェック • 実現可能性の確認 • ステークホルダー承認 • テスト計画策定 |
• インスペクション • プロトタイピング • 机上レビュー • チェックリスト • シミュレーション |
• レビュー結果報告書 • 承認済み要件定義書 • 検証済みプロトタイプ • テスト計画書 |
• 技術的視点からのレビュー実施 • プロトタイプの技術検証 • 実装時の技術的課題予測 • 技術的リスクの評価と対策提案 |
効果的な要求獲得を行うためには、ステークホルダーの特定と分析が重要です。
ステークホルダーはプロジェクトに影響を与える人々や組織であり、彼らのニーズや期待を理解することが成功の鍵となります。そのために、私はよく以下の Robertson による15のステークホルダーグループ分類を活用しています。
グループ | 説明 | 典型的な役割・例 | 主な関心事 |
---|---|---|---|
1. 管理職 | プロジェクトやシステムの管理責任を持つ役職者 | • 事業部長 • プロジェクトマネージャー • 部門管理者 • 経営幹部 |
• 予算 • スケジュール • リソース配分 • ビジネス価値 |
2. ビジネス主体 | システムの事業価値に直接関わる個人や組織 | • クライアント企業 • スポンサー • 投資家 • 商業パートナー |
• ROI • 市場シェア • 競争優位性 • 収益性 |
3. 開発者 | システムの設計・実装を担当する技術者 | • プログラマー • 設計者 • テスター • UIデザイナー • システムアーキテクト |
• 技術的実現性 • 品質 • 開発効率 • 実装の容易さ |
4. 監視者 | プロジェクトやシステムの監視・評価を行う役割 | • 品質保証担当者 • 監査役 • プロジェクト評価者 • レビュー担当者 |
• 品質基準への適合性 • 進捗状況 • リスク管理 |
5. 市場影響力 | 市場動向や競争環境に関連する存在 | • 競合他社 • 市場アナリスト • 業界リーダー • トレンドセッター |
• 市場動向 • 競合製品 • 業界標準 • 消費者嗜好 |
6. 法律 | 法的側面からプロジェクトに関与する人々 | • 法務担当者 • 弁護士 • 知的財産権専門家 • 契約管理者 |
• 法令遵守 • 契約条件 • 知的財産保護 • 訴訟リスク |
7. 批判者 | システムに対して批判的な視点を持つ存在 | • 反対派ユーザー • 批評家 • 懐疑的なチームメンバー • 否定的ステークホルダー |
• 問題点の指摘 • 改善要求 • リスク • 欠陥 |
8. 専門家 | 特定分野の専門知識を持つアドバイザー | • ドメインエキスパート • 業務専門家 • 研究者 • 学識経験者 |
• 専門的要件 • 業務知識 • 最新研究 • ベストプラクティス |
9. 公的意見 | 社会全体や一般市民の視点を代表する存在 | • メディア • 世論 • ソーシャルメディア利用者 • 市民団体 |
• 社会的影響 • 倫理的問題 • 公共の利益 • アクセシビリティ |
10. 政府 | 行政機関や規制当局として要件を提示する機関 | • 政府機関 • 許認可当局 • 規制機関 • 監督官庁 |
• 法規制 • 政策 • 公共安全 • 国家戦略 |
11. 特定団体 | 特定の利益や目的を持つ組織 | • 業界団体 • 標準化組織 • 利用者団体 • 非営利組織 |
• 特定領域の要件 • 標準規格 • グループの利益 |
12. 技術専門家 | 特定の技術領域に精通した専門家 | • セキュリティ専門家 • データベースエキスパート • UI/UX専門家 • インフラ担当者 |
• 技術的要件 • 最適化 • セキュリティ • ユーザビリティ |
13. 文化関係者 | 組織文化や社会文化の観点から影響を与える存在 | • 組織変革担当者 • 文化人類学者 • 多様性推進担当者 • 国際ビジネス専門家 |
• 文化的受容性 • 多様性 • 組織変革 • 国際化対応 |
14. 隣接システム | 開発システムと連携する他のシステムの責任者 | • 連携システム管理者 • API提供者 • データ交換パートナー • エコシステム参加者 |
• インターフェース要件 • 相互運用性 • データ交換 • 互換性 |
15. コンサルタント | 外部の専門知識や客観的視点を提供する専門家 | • 技術コンサルタント • ビジネスコンサルタント • 業界アドバイザー • プロセス改善専門家 |
• 客観的評価 • 業界知識 • ベストプラクティス • 改善提案 |
プロジェクトの各段階で重視すべきステークホルダーグループは異なる傾向にあります。
以下は、各段階での主なステークホルダーグループの例です。
機能要件・非機能要件の明確化のためのアプローチ例
要件を明確化するためのアプローチは多岐にわたります。以下は、代表的なアプローチとその特徴をまとめた表です。
アプローチ | 説明 | 手法 | 主なメリット | 作成のポイント |
---|---|---|---|---|
ユーザーストーリー アプローチ |
ユーザーの視点で機能を記述する | • 「〜としてのユーザーは、〜を達成するために、〜ができる必要がある」 • ストーリーポイントによる見積り • 受け入れ基準の定義 |
• ユーザー中心の設計促進 • 非技術者が理解しやすい • アジャイル開発との親和性 |
• 具体的なユーザー役割を特定 • 明確な目的(なぜその機能が必要か)を含める • 検証可能な受け入れ基準を設定 |
ユースケース アプローチ |
システムと利用者の相互作用を記述する | • アクター(利用者)の特定 • ユースケース図の作成 • 詳細ユースケース記述 • 代替フローの検討 |
• 網羅的な機能記述 • 例外処理の可視化 • 複雑なシステムの理解促進 |
• 主要なフローと代替フローを区別 • 事前条件と事後条件を明確に • UI要素と機能の分離 • 再利用可能なユースケースの特定 |
プロセス指向 アプローチ |
ビジネスプロセスから機能を導出する | • ビジネスプロセスモデリング • BPMN図の作成 • プロセスと機能のマッピング • ギャップ分析 |
• ビジネス目標との整合性 • プロセス改善の機会発見 • 既存システムとの統合視点 |
• 現状プロセスと理想プロセスの両方をモデル化 • プロセスの各ステップに必要な機能を特定 • 組織的役割と責任を考慮 |
目標指向 アプローチ |
上位目標から機能要件を詳細化する | • ゴールモデリング • i*フレームワーク • KAOS法 • ソフトゴールの特定 |
• 戦略的視点の獲得 • 要件の根拠が明確 • 隠れた要件の発見 |
• 最上位の事業目標から始める • 段階的に詳細化する • 機能要件と非機能要件の関連付け • ステークホルダー間の目標の調整 |
また、非機能要件はシステムの品質や性能に関する要件であり、以下のようなカテゴリに分けられます。
要件カテゴリ | 検討ポイント | ドキュメント化のポイント |
---|---|---|
パフォーマンス要件 | • 応答時間 • スループット • リソース効率 • スケーラビリティ |
• 具体的な数値目標 • 測定方法 • 条件の明確化 |
セキュリティ要件 | • 認証・認可 • データ保護 • 通信セキュリティ • 脆弱性対策 |
• 適用基準・規格 • 検証方法 • 責任分界点 |
信頼性要件 | • 可用性 • 障害許容性 • 回復性 • 耐障害性 |
• SLA数値 • 障害シナリオ • 回復目標 |
保守性要件 | • モジュール性 • 再利用性 • 分析容易性 • 修正容易性 |
• コード品質指標 • ドキュメント要件 • 変更対応プロセス |
可搬性要件 | • 適応性 • 設置性 • 置換性 |
• 対応環境 • 依存性 • 互換性基準 |
より詳しい品質特性分類が必要なケースにおいては、ISO/IEC 25010等の標準規格を参照します。
2.2 プロジェクト計画
リードエンジニアは、技術的視点からのプロジェクト計画策定を主導し、実現可能で効果的な計画の作成を担います。
工数見積り手法
プロジェクトの特性や段階に応じて、適切な工数見積り手法を選択することが重要です。以下は、代表的な工数見積り手法とその特徴をまとめた表です。
見積り手法 | 適用シナリオ | 長所 | 短所 | 実施のポイント |
---|---|---|---|---|
アナロジー法 (類推見積り) |
• 過去に類似プロジェクトがある • 初期段階の粗い見積りが必要 |
• 過去の実績に基づくため説得力がある • 比較的短時間で実施可能 |
• 類似プロジェクトがない場合は使えない • 新技術導入時は精度が下がる |
• 類似点・相違点を明確に分析 • 複数の類似プロジェクトから参照 • 相違点に対する補正係数を設定 |
ボトムアップ法 | • 要件が詳細に定義されている • 精度の高い見積りが必要 |
• 高い精度の見積りが可能 • プロジェクト理解が深まる |
• 時間と労力がかかる • 初期段階では実施困難 |
• WBSで作業を細分化 • 担当予定者に見積りを依頼 • 最小単位は0.5人日程度に設定 |
トップダウン法 (パラメトリック法) |
• 初期段階の概算見積り • 大規模プロジェクト |
• 全体像を早期に把握できる • 比較的少ない情報で実施可能 |
• 詳細な精度は低い • 実績データが必要 |
• 機能数・画面数など定量的指標を使用 • 実績ベースの変換係数を適用 • 不確実性を考慮したバッファを追加 |
スリーポイント見積り | • リスクを考慮した見積りが必要 • 不確実性が高い要素がある |
• リスクを数値化できる • 楽観・悲観の両面を考慮 |
• 3つの見積り値が必要 • 主観に依存する |
• 最小値(a)・最頻値(m)・最大値(b)を見積り • 期待値=(a+4m+b)/6 を計算 • 標準偏差で不確実性を評価 |
プランニングポーカー | • アジャイル開発 • チームの合意形成を重視 |
• チーム全体の知見を活用 • コミュニケーション促進 |
• 会議時間がかかる • 権威バイアスの影響を受けやすい |
• 全員が同時に見積り値を出す • 大きな差異があれば議論 • ストーリーポイントで相対評価 |
工数見積りプロセス
見積り手法を選定した後、以下のプロセスを通じて工数見積りを実施します。
プロセスステップ | LEの役割 | 実施のポイント | ツール・テンプレート |
---|---|---|---|
作業分解 | • WBS作成の技術的指導 • 技術的依存関係の特定 |
• 適切な粒度の確保 • 全技術領域のカバー • 見落としの防止 |
• WBSテンプレート • 作業分解チェックリスト |
工数見積り実施 | • 技術的難易度の評価 • 見積り手法の選定 |
• 過去データの参照 • 複数手法の活用 • バッファの確保 |
• 見積りスプレッドシート • 3点見積りテンプレート |
リスク評価と調整 | • 技術リスクの定量化 • 適切なバッファ提案 |
• リスク要因ごとの評価 • 不確実性の数値化 • 全体影響度の算出 |
• リスク評価マトリクス • 調整係数表 |
社内レビュー | • 技術的見積り根拠の説明 • レビュー結果の反映 |
• 技術的詳細の明確化 • 質問への準備 • フィードバック収集 |
• レビュープレゼン • 質疑応答シート |
スケジュール作成
工数見積りが完了したら、次にスケジュールを作成します。
要素 | 内容 | LEのアクション | 注意点 |
---|---|---|---|
マイルストーン設定 | • 主要な技術的節目の設定 • 各フェーズの区切り |
• 技術的依存関係を考慮 • 検証ポイントの設定 |
• 現実的な期間設定 • 十分な検証時間確保 |
タスクの詳細化 | • WBSに基づく詳細タスク化 • 担当者アサイン |
• 技術タスクの適切な分割 • スキルマッチング |
• 過度な細分化を避ける • 並行作業の考慮 |
依存関係の管理 | • タスク間の依存性 • クリティカルパスの特定 |
• 技術的な前後関係の明確化 • 依存リスクの評価 |
• 複雑な依存の単純化 • 外部依存の明確化 |
リソースの最適化 | • 人的リソースの平準化 • スキルセットの配置 |
• 技術的専門性による配置 • 技術的ボトルネックの予測 |
• スキル偏在の解消 • バックアッププラン |
バッファの配置 | • リスクポイントの特定 • 適切なバッファ設定 |
• 技術的リスク箇所の特定 • リスク度に応じたバッファ |
• 過剰バッファの回避 • クリティカルパスの優先 |
ガントチャート化 | • 視覚的なスケジュール表現 • 全体進捗の可視化 |
• 技術的整合性の最終確認 • 現実性の検証 |
• 定期的な更新計画 • 簡潔で理解しやすく |
スケジュール作成のポイント
スケジュール作成においては、以下のポイントを考慮することが重要です。
ポイント | 説明 | 具体的な実践方法 |
---|---|---|
適切な粒度設定 | タスクの粒度が細かすぎず、大きすぎないようにバランスを取る | • 基本的に1-2週間程度で完了する粒度 • 複雑なタスクはさらに分解 • 管理オーバーヘッドのバランスを考慮 |
明確な依存関係 | タスク間の依存関係を明示し、並行作業可能範囲を最大化 | • Finish-to-Start, Start-to-Start等の関係を適切に使い分け • 不必要な依存関係を排除 • 外部依存性を明確にマーク |
現実的なリソース配分 | 同一リソースの並行タスク過多を避け、負荷を平準化 | • リソースごとの負荷グラフを確認 • 特定リソースへの集中を分散 • スキルセットの再配置を検討 |
バッファの戦略的配置 | リスクの高い箇所や重要マイルストーン前にバッファを配置 | • クリティカルパス上のハイリスクタスク後にバッファ配置 • プロジェクト全体で15-20%のバッファ • バッファの根拠を明記 |
明確な責任分担 | 各タスクの責任者を明確に設定 | • RACI(Responsible, Accountable, Consulted, Informed)の活用 • タスクごとに責任者・協力者を明示 • チーム間連携ポイントを強調 |
マイルストーンの可視化 | 重要な成果物や節目を明確に表示 | • デザインレビュー、コードフリーズ等の技術的マイルストーンを明示 • 定期的な進捗確認ポイントを設定 • 外部ステークホルダー向け報告ポイントの明確化 |
2.3 開発フェーズ管理
リードエンジニアは開発フェーズにおいて、技術的な進捗と品質を確保するための管理を行います。
開発プロセスの確立
開発プロセスは、チームの生産性や品質に大きな影響を与えます。以下は、開発プロセスの要素とLEの役割、実装のポイントをまとめた表です。
プロセス要素 | 内容 | LEの役割 | 実装のポイント |
---|---|---|---|
開発フロー | • ブランチ戦略 • コードレビュープロセス • マージプロセス |
• 適切な開発フローの設計 • チームへの説明と合意形成 |
• プロジェクト規模に適したフロー • チームスキルに合わせた複雑さ |
CI/CD設定 | • 継続的インテグレーション • 継続的デリバリー • 自動化パイプライン |
• パイプライン設計 • 品質ゲートの設定 |
• 早期からの導入 • 適切な自動化レベル |
品質確保活動 | • 自動テスト • 静的解析 • セキュリティスキャン |
• 品質基準の設定 • 必要ツールの選定・導入 |
• 日常開発への組込み • フィードバックの迅速化 |
進捗管理手法 | • かんばんボード • バーンダウンチャート • スタンドアップミーティング |
• 適切な可視化ツールの選定 • 効果的な会議設計 |
• シンプルで継続可能 • 形骸化の防止 |
障害対応プロセス | • 障害報告フロー • 優先度付け • エスカレーション |
• 障害対応プロセスの設計 • エスカレーション基準の設定 |
• 責任の明確化 • タイムリーな対応体制 |
技術的な進捗管理
開発の進捗を技術的な観点から管理し、品質を確保します。以下は、技術的な進捗管理の要素とLEの役割、実践法をまとめた表です。
管理項目 | 管理手法 | LEの責任 | 効果的な実践法 |
---|---|---|---|
タスク進捗 | • かんばんボード • タスクステータス更新 • 進捗会議 |
• 技術的な進捗評価 • ボトルネックの特定 |
• 日次の状況確認 • 視覚的な進捗表現 |
コード品質 | • コードレビュー • 静的解析 • テストカバレッジ |
• 品質メトリクスの監視 • 品質問題への早期対応 |
• 自動化ツールの活用 • 継続的なフィードバック |
技術的負債 | • 技術的負債のトラッキング • リファクタリング計画 |
• 負債の可視化 • 対応優先度の設定 |
• 定期的な健全性評価 • 計画的な改善 |
リスク状況 | • リスク登録簿 • 早期警戒指標 |
• リスク状況の継続的評価 • 対応策の実行管理 |
• 予防的アプローチ • 定期的なリスクレビュー |
環境状態 | • 環境モニタリング • デプロイ履歴 |
• 環境の安定性確保 • 環境問題の迅速対応 |
• 自動監視の導入 • 環境構成の文書化 |
課題管理と問題解決
開発中に発生する課題を管理し、迅速に解決策を導出します。以下は、課題管理と問題解決のプロセスをまとめた表です。
アクティビティ | 内容 | LEのアプローチ | 効果的な手法 |
---|---|---|---|
課題の特定 | • 技術的障害の発見 • ボトルネックの検出 |
• 早期警戒サインの監視 • 定期的な技術レビュー |
• チェックリストの活用 • 定期的な健全性チェック |
根本原因分析 | • 問題の深堀り • 原因の特定 |
• 分析セッションの主導 • 多角的視点の促進 |
• 5Whys分析 • 特性要因図 |
解決策の導出 | • 対応オプションの創出 • 最適解の選定 |
• ブレインストーミングの促進 • 技術的評価の提供 |
• 複数案の比較検討 • トレードオフ分析 |
実行と検証 | • 解決策の実装 • 効果の確認 |
• 実装の監督 • 結果の評価 |
• 段階的な適用 • 効果測定指標の設定 |
知識共有 | • 学びの文書化 • 再発防止 |
• 振り返りの実施 • ナレッジベースの構築 |
• ポストモーテム • Wiki/ドキュメント更新 |
2.4 デリバリーとデプロイメント
リードエンジニアは、安全で効率的なデリバリーとデプロイメントプロセスを確立し、スムーズなリリースを実現します。
デプロイメント戦略
デプロイメント戦略は、システムのリリース方法や環境に関する重要な決定を含みます。以下は、デプロイメント戦略の要素とLEの役割、考慮すべき要素をまとめた表です。
戦略要素 | 内容 | LEの決定事項 | 考慮すべき要素 |
---|---|---|---|
デプロイメントモデル | • ビッグバン • ブルー/グリーン • カナリア • フィーチャーフラグ |
• プロジェクトに適したモデル選定 • リスク許容度に基づく戦略 |
• システム特性 • ビジネス要件 • リスク許容度 |
リリース頻度 | • 継続的デリバリー • 定期リリース • 大型リリース |
• リリースサイクルの設計 • デプロイ自動化レベルの決定 |
• チーム能力 • 顧客期待 • 変更の規模 |
環境戦略 | • 環境の階層 • 本番類似度 • データ戦略 |
• 必要環境の設計 • 環境間の昇格プロセス |
• コスト制約 • 分離要件 • テスト戦略 |
ロールバック計画 | • ロールバック基準 • 復旧手順 • データ整合性 |
• ロールバック基準の策定 • 復旧手順の確立 |
• ダウンタイム許容度 • データ依存性 • 復旧時間目標 |
監視戦略 | • モニタリング指標 • アラート設定 • 異常検知 |
• 重要指標の特定 • アラート閾値の設定 |
• ビジネス影響度 • 対応可能性 • 検知速度 |
品質検証プロセス
リリース前にシステムの品質を検証するためのプロセスを確立します。以下は、品質検証プロセスの各フェーズとLEの役割、ベストプラクティスをまとめた表です。
検証フェーズ | 検証内容 | LEの役割 | ベストプラクティス |
---|---|---|---|
単体テスト | • 個別機能の検証 • バグの早期発見 |
• テスト方針の策定 • カバレッジ基準の設定 |
• テスト自動化 • TDD推進検討 |
統合テスト | • コンポーネント間連携 • インターフェース検証 |
• 統合ポイントの特定 • テスト環境の確保 |
• 早期統合 • 自動化統合テスト |
システムテスト | • 全体機能 • 非機能要件検証 |
• テスト計画の承認 • 重点領域の指定 |
• リスクベースのテスト • エンドツーエンドシナリオ |
受入テスト | • 顧客要件適合性 • ユーザー視点の検証 |
• 受入基準の明確化 • 顧客との調整 |
• 顧客参加型テスト • 実環境に近い状態での検証 |
非機能テスト | • パフォーマンス • セキュリティ • 信頼性 |
• 非機能要件の検証計画 • 専門テストの調整 |
• 専門ツールの活用 • 本番同等環境での実施 |
日本におけるテスト駆動開発の著名人の脳内に直接語りかけてくるおことば
リリース承認と実施
リリースの承認プロセスを技術的に主導し、リリースの安全性と品質を確保します。以下は、リリース承認と実施のプロセスステップとLEの役割、重要ポイントをまとめた表です。
プロセスステップ | 内容 | LEの役割 | 重要ポイント |
---|---|---|---|
リリース前チェック | • テスト完了確認 • 品質基準の評価 • リスク評価 |
• 技術的な完了判断 • 残存リスクの評価 |
• 客観的な基準 • 定量的な評価 |
承認プロセス | • レビュー会議 • 承認者の決定 • ドキュメンテーション |
• 技術的な説明 • リスク・対策の提示 |
• 明確な承認基準 • 責任の明確化 |
リリース実施 | • デプロイ手順 • チェックリスト • コミュニケーション |
• 技術的な監督 • 問題発生時の判断 |
• 詳細な手順書 • 役割分担の明確化 |
リリース後監視 | • 稼働状況確認 • パフォーマンス監視 • 初期障害検知 |
• 技術的な評価 • 初期問題への対応 |
• 監視指標の設定 • エスカレーションパス |
ポストリリースレビュー | • 振り返り • 改善点の特定 • 次回への反映 |
• レビュー会議の主導 • 技術的な改善提案 |
• 非難なき振り返り • 具体的な改善アクション |
2.5 保守とサポート
リードエンジニアは、システムの運用と保守において、技術的なサポートを提供し、システムの安定性と信頼性を確保します。
運用体制の確立
運用体制は、システムの安定稼働を支える重要な要素です。以下は、運用体制の要素とLEの役割、設計のポイントをまとめた表です。
体制要素 | 内容 | LEの責任 | 設計のポイント |
---|---|---|---|
運用チーム体制 | • 役割と責任 • オンコール体制 • エスカレーションフロー |
• 技術的な体制設計 • 必要なスキル定義 |
• 責任の明確化 • 適切な技術スキル配置 |
監視体制 | • モニタリング指標 • アラート設定 • ダッシュボード |
• 監視項目の定義 • 閾値設定の指導 |
• 重要指標の選定 • ノイズの最小化 |
インシデント対応 | • 緊急対応プロセス • 優先度分類 • コミュニケーションフロー |
• 対応プロセスの設計 • 技術的な判断基準設定 |
• 明確な判断基準 • 効率的な情報共有 |
変更管理 | • 変更申請プロセス • 影響評価 • 承認フロー |
• 変更管理プロセスの設計 • 技術的影響評価の基準 |
• リスクに応じたプロセス • 迅速性と安全性のバランス |
ドキュメント管理 | • 運用手順書 • トラブルシューティングガイド • 設定管理 |
• 必要文書の特定 • 技術文書の品質確保 |
• 実用性重視 • 最新性の維持 |
継続的改善
システムの運用を通じて得られた知見を基に、継続的な改善活動を推進します。以下は、継続的改善の要素とLEの役割、実践のポイントをまとめた表です。
改善領域 | アプローチ | LEの役割 | 実践のコツ |
---|---|---|---|
パフォーマンス最適化 | • ボトルネック分析 • チューニング • キャパシティプランニング |
• 改善機会の特定 • 技術的な解決策提案 |
• データに基づく判断 • 優先順位付け |
信頼性向上 | • 障害分析 • 冗長性強化 • 自動復旧メカニズム |
• 弱点の特定 • 改善アーキテクチャの設計 |
• 根本原因分析 • 予防的アプローチ |
セキュリティ強化 | • 脆弱性スキャン • セキュリティパッチ • セキュリティレビュー |
• 脆弱性対応の主導 • セキュリティ強化の計画 |
• 継続的なモニタリング • リスクベースの対応 |
技術的負債削減 | • コード品質改善 • アーキテクチャ最適化 • ドキュメント改善 |
• 技術的負債の可視化 • 改善計画の策定 |
• 計画的なリファクタリング • 改善の継続性確保 |
自動化促進 | • 運用タスクの自動化 • セルフサービス化 • ツール導入 |
• 自動化機会の特定 • ツール選定・導入 |
• ROIを意識した選定 • 段階的な導入 |
サポート終了と移行
システムのサポート終了に際して、適切な移行計画を策定し、関係者への影響を最小限に抑えます。以下は、サポート終了と移行のプロセスをまとめた表です。
フェーズ | 活動内容 | LEの責任 | 成功のポイント |
---|---|---|---|
終了計画策定 | • 終了基準の設定 • タイムラインの策定 • 関係者への通知 |
• 技術的な影響評価 • 移行戦略の策定 |
• 明確なマイルストーン • 十分な準備期間 |
データ移行 | • データ抽出 • 変換・クレンジング • 移行検証 |
• データ移行計画の策定 • 技術的な検証 |
• データ整合性確保 • 検証の徹底 |
ナレッジ移管 | • ドキュメント整備 • 技術知識の移転 • Q&Aセッション |
• 技術文書の完成度確保 • 技術的な質問対応 |
• 包括的な文書化 • インタラクティブな知識移転 |
段階的縮小 | • 機能の段階的停止 • ユーザー移行 • システム縮小 |
• 技術的な縮小計画 • 影響の最小化 |
• 影響の最小化 • 途中での問題対応 |
最終停止と評価 | • 最終確認 • システム停止 • 事後評価 |
• 停止の技術的な判断 • 技術的な振り返り |
• チェックリストの活用 • 教訓の文書化 |
3. 技術的リーダーシップ
3.1 アーキテクチャ設計
リードエンジニアは、プロジェクトの成功と持続可能性を支える堅牢なアーキテクチャの設計と維持を主導します。
アーキテクチャ設計プロセス
アーキテクチャ設計は、システム全体の基盤を形成する重要なプロセスです。以下は、アーキテクチャ設計プロセスの各ステップとLEの役割、実践のポイントをまとめた表です。
プロセスステップ | 目的 | LEの役割 | 実践のポイント |
---|---|---|---|
要件の理解と分析 | 設計の基礎となる要件を明確化する | • 技術要件の抽出 • 非機能要件の優先順位付け |
• ステークホルダーとの直接対話 • 曖昧さの排除 |
アーキテクチャ検討 | 適切なアーキテクチャスタイルの選定 | • パターン選定の主導 • トレードオフの説明 |
• 客観的な評価基準 • 多角的な検討 |
コンポーネント分割 | システムの適切な分割と責務の割り当て | • 分割原則の確立 • 境界の明確化 |
• 高凝集・低結合の追求 • 将来の変更を考慮 |
テクノロジーマッピング | 具体的な技術への落とし込み | • 技術選定の主導 • 実現可能性の検証 |
• 実績のある技術の優先 • チームスキルの考慮 |
評価と検証 | 設計の妥当性確認 | • レビューの主導 • PoC実施の判断 |
• 多様な視点からの評価 • リスクの早期検証 |
文書化と共有 | 設計の伝達と理解促進 | • 文書化の指導 • 説明会の実施 |
• 多様な表現方法の活用 • 理解レベルに合わせた説明 |
アーキテクチャスタイルの選定
プロジェクトに最適なアーキテクチャスタイルを選定し、システムの特性や要件に応じた設計を行います。以下は、主要なアーキテクチャスタイルとその適用シナリオ、LEの判断ポイント、注意すべきリスクをまとめた表です。
アーキテクチャスタイル | 適用シナリオ | LEの判断ポイント | 注意すべきリスク |
---|---|---|---|
モノリシック | • 小〜中規模アプリケーション • 短期開発 • 一貫したトランザクション |
• アプリケーション複雑性 • チーム構成と経験 |
• スケーラビリティ制約 • チーム並行作業の難しさ |
マイクロサービス | • 大規模システム • 複数チームでの開発 • 独立スケーリング要件 |
• 組織構造との整合 • 運用成熟度 |
• 分散システム複雑性 • 運用オーバーヘッド |
サーバーレス | • イベント駆動処理 • 変動負荷 • 管理コスト削減要件 |
• ワークロードパターン • ビジネス価値 |
• ベンダーロックイン • コールドスタート問題 |
イベント駆動型 | • 非同期処理 • リアルタイムデータ処理 • 疎結合システム |
• イベントの性質と量 • 順序保証要件 |
• デバッグの難しさ • 一貫性確保の複雑さ |
レイヤードアーキテクチャ | • エンタープライズアプリケーション • 標準化と一貫性重視 |
• ビジネスロジック複雑性 • チーム構造 |
• 変更の伝播 • パフォーマンスオーバーヘッド |
この他にも、アーキテクチャスタイルとして(厳密な対応関係として正しいかはさておき)言及されるものは多く存在します。具体的にどのようなものが他に言及されうるのか、マインドマップを参考までに示します。
コードベースアーキテクチャの設計
コードベースのアーキテクチャ設計において、モジュール化や設計パターンの適用を通じて、保守性と拡張性を確保します。以下は、主要な観点とLEの決定事項、ガイドライン策定のポイント、評価指標をまとめた表です。
設計観点 | LEの決定事項 | ガイドライン策定のポイント | 評価指標 |
---|---|---|---|
モジュール構成 | • パッケージ/モジュール構造 • 依存関係ルール |
• 責務に基づく分割 • 明確な依存方向 |
• 循環依存の有無 • モジュール間凝集度 |
設計パターン | • 適用すべきパターン • 標準実装方法 |
• 一貫した適用方針 • 過剰適用の回避 |
• コードの一貫性 • 理解しやすさ |
エラー処理 | • 例外処理ポリシー • エラーレポート方法 |
• 一貫した例外階層 • 回復可能/不可能の区別 |
• エラー検出率 • 復旧容易性 |
テスタビリティ | • テスト容易性設計 • モック/スタブ戦略 |
• 依存性注入の活用 • インターフェース駆動設計 |
• テストカバレッジ • テスト実装容易性 |
パフォーマンス | • パフォーマンス設計原則 • 最適化戦略 |
• 早期最適化の回避 • ボトルネック特定方法 |
• 応答時間 • リソース効率 |
3.2 技術選定プロセス
リードエンジニアは、プロジェクトに必要な技術を選定するためのプロセスを主導し、チーム全体の技術的な方向性を決定します。
評価クライテリアの設定
技術選定においては、評価クライテリアを明確に定義し、各技術の適合性を評価します。以下は、技術選定のための評価クライテリアとLEの重点ポイントをまとめた表です。
評価カテゴリ | 評価項目 | 評価方法 | LEの重点ポイント |
---|---|---|---|
機能適合性 | • 機能要件充足度 • カスタマイズ性 • 拡張性 |
• 機能チェックリスト • ギャップ分析 |
• ビジネスクリティカル機能の重視 • 将来要件への対応性 |
技術的特性 | • パフォーマンス • スケーラビリティ • 信頼性 |
• ベンチマーク • 実績調査 • PoC実施 |
• 非機能要件との整合 • 検証の客観性確保 |
チーム適合性 | • 既存スキルとの適合 • 学習曲線 • 人材市場 |
• スキルマップ分析 • トレーニング必要性評価 |
• 実装効率への影響 • 長期的な人材確保 |
エコシステム | • コミュニティ活動 • サポート状況 • ツール環境 |
• GitHub活動指標 • フォーラム活性度 • エコシステム調査 |
• 長期的な活発さ • 問題解決リソースの充実度 |
コストと持続可能性 | • ライセンスコスト • 運用コスト • 将来性 |
• TCO分析 • トレンド調査 |
• 隠れたコストの発見 • 長期コスト予測 |
セキュリティとコンプライアンス | • セキュリティ機能 • 脆弱性履歴 • 規制適合性 |
• セキュリティ評価 • コンプライアンスチェック |
• リスク評価の厳格さ • 業界規制への適合性 |
技術調査の実施
技術調査は、選定候補技術の詳細な評価を行う重要なステップです。以下は、技術調査の各フェーズとLEの役割、成果の質を高めるポイントをまとめた表です。
調査フェーズ | 実施内容 | LEの役割 | 成果の質を高めるポイント |
---|---|---|---|
情報収集 | • 公式ドキュメント調査 • コミュニティ評価 • 専門家意見収集 |
• 調査範囲の明確化 • 情報源の評価 |
• 多様な情報源の活用 • 偏りのない情報収集 |
比較分析 | • 機能比較表作成 • 長所短所分析 • トレードオフ特定 |
• 分析フレームワーク提供 • 客観性の確保 |
• 定量的指標の活用 • 比較の公平性確保 |
プルーフオブコンセプト | • 検証シナリオ設計 • プロトタイプ開発 • 結果分析 |
• 検証範囲の定義 • 評価基準の設定 |
• 現実的なユースケース • 定量的な評価 |
リスク評価 | • リスク要因特定 • 影響度評価 • 軽減策検討 |
• リスク分析の主導 • 重要リスクの強調 |
• 長期リスクの考慮 • リスク間の相互関係 |
最終評価と推奨 | • 総合評価の実施 • 推奨案の決定 • 決定理由の文書化 |
• 最終判断の主導 • 推奨根拠の説明 |
• 透明性の確保 • エビデンスベースの判断 |
情報を収集するに際して、情報源となりうる候補には下記のようなものが存在します。
新技術導入プロセス
新技術の導入は、プロジェクトの成功に大きな影響を与えるため、慎重に計画し実施する必要があります。以下は、新技術導入のプロセスステップとLEの責任、成功のポイントをまとめた表です。
プロセスステップ | 内容 | LEの責任 | 成功のポイント |
---|---|---|---|
導入決定 | • 評価結果の確認 • 導入価値の評価 • ステークホルダー承認 |
• 技術的判断の提示 • リスク・ベネフィットの説明 |
• 明確な判断基準 • バイアスの排除 |
導入計画策定 | • 段階的導入計画 • トレーニング計画 • パイロット範囲 |
• 現実的な計画策定 • リソース確保 |
• リスクに応じた段階性 • チーム受容度の考慮 |
スキル開発 | • トレーニング実施 • ナレッジ共有 • 専門家の活用 |
• 学習プログラムの設計 • 効果的な知識移転 |
• 多様な学習方法 • 実践機会の提供 |
パイロット実施 | • 限定範囲での試行 • フィードバック収集 • 改善点特定 |
• パイロットの監督 • 課題の特定と対応 |
• 明確な評価指標 • 失敗からの学習重視 |
本格展開 | • 全体への拡大 • 標準プラクティス確立 • サポート体制 |
• スムーズな展開の確保 • 問題への迅速対応 |
• 段階的な展開 • 継続的なフィードバック |
評価と最適化 | • 効果の評価 • 改善点の特定 • 継続的な最適化 |
• 導入効果の測定 • 継続的改善の推進 |
• 期待効果との比較 • 長期的な最適化視点 |
3.3 セキュリティ対策
リードエンジニアは、システムのセキュリティを確保するために、適切な対策を講じる責任があります。
セキュリティ要件の特定と分析
セキュリティ要件は、システムの設計と実装において重要な要素です。以下は、セキュリティ要件の特定と分析に関する主要な観点とLEの役割、実施のポイントをまとめた表です。
セキュリティ領域 | 検討事項 | LEの責任 | アプローチ |
---|---|---|---|
認証・認可 | • 認証方式 • アクセス制御モデル • 権限管理 |
• セキュリティレベルの判断 • 適切な方式の選定 |
• リスクベースの検討 • 業界標準の適用 |
データ保護 | • 保存データの暗号化 • 転送中データの保護 • 個人情報保護 |
• 保護レベルの設定 • 実装方針の決定 |
• データ分類の明確化 • 法規制要件の確認 |
通信セキュリティ | • ネットワーク分離 • API保護 • 侵入検知/防止 |
• 通信保護戦略の策定 • 境界防御の設計 |
• 深層防御の原則 • 標準プロトコルの採用 |
脆弱性管理 | • コード脆弱性対策 • 依存関係管理 • パッチ管理 |
• 脆弱性対応プロセスの確立 • 優先順位付けの基準設定 |
• 継続的なスキャン • 迅速な対応体制 |
セキュリティ監視 | • ログ管理 • 異常検知 • インシデント対応 |
• 監視戦略の確立 • 対応プロセスの設計 |
• 重要指標の定義 • エスカレーションパスの明確化 |
セキュリティ対策の実装
セキュリティ対策を実装する際に、効果的なアプローチを選定し、実施します。以下は、主要な観点とLEの役割、実施アプローチ、効果的な実践法をまとめた表です。
対策カテゴリ | 実装アプローチ | LEのガイダンス | 効果的な実践法 |
---|---|---|---|
セキュアコーディング | • コーディング規約 • 静的解析 • セキュリティレビュー |
• セキュアコーディング基準の確立 • 検出ツールの選定 |
• 自動化ツールの活用 • 定期的な教育 |
認証・認可の実装 | • 標準認証フレームワーク • 多要素認証 • アクセス制御パターン |
• 適切なフレームワーク選定 • 実装パターンの指導 |
• 実績ある実装の推奨 • エッジケースの考慮 |
データ保護の実装 | • 暗号化ライブラリ • 鍵管理 • データマスキング |
• 暗号化戦略の策定 • 実装基準の設定 |
• 業界標準の採用 • 鍵管理の厳格化 |
通信保護の実施 | • TLS設定 • API保護 • ファイアウォール設定 |
• セキュア通信基準の設定 • 設定ガイドの提供 |
• 安全な設定デフォルト • 定期的な設定レビュー |
セキュリティテスト | • 脆弱性スキャン • ペネトレーションテスト • セキュリティレビュー |
• テスト戦略の策定 • 結果対応の優先順位付け |
• 継続的なテスト • リスクベースの対応 |
顧客セキュリティ要件と社内標準の整合性確保
顧客のセキュリティ要件と社内のセキュリティ標準との整合性を確保するために、調整を行います。以下は、顧客セキュリティ要件と社内標準の整合性確保に関する主要な観点とLEの役割、実施のポイントをまとめた表です。
プロセスステップ | LEのアクション | 実践のポイント | 文書化要件 |
---|---|---|---|
要件収集と分析 | • 要件の技術的解釈 • 実現可能性の評価 |
• 曖昧さの排除 • 優先順位付け |
• 要件マッピング表 • 質問リスト |
ギャップ分析 | • 技術的ギャップの特定 • 代替手段の検討 |
• 客観的な分析 • リスクの定量化 |
• ギャップ分析表 • 影響評価 |
対応策の策定 | • 技術的解決策の提案 • 実装アプローチの決定 |
• 費用対効果の考慮 • 実装容易性の評価 |
• 対応計画書 • 実装ガイドライン |
関係者との合意形成 | • 技術的な説明の提供 • 交渉と調整 |
• 非技術者への説明の工夫 • 合理的な妥協点 |
• 合意文書 • 決定事項記録 |
実装と検証 | • 実装の技術的指導 • 検証の計画と実施 |
• 品質基準の明確化 • 客観的な検証 |
• 実装報告 • 検証結果 |
3.4 品質保証戦略
リードエンジニアは、プロジェクトの品質を確保するために、品質保証戦略を策定し、実行します。
品質基準の確立
品質基準は、システムの品質を測定するための重要な指標です。以下は、品質基準の確立に関する主要な観点とLEの決定事項、測定方法をまとめた表です。
品質側面 | 基準設定のポイント | LEの決定事項 | 測定方法 |
---|---|---|---|
機能品質 | • 要件との一致度 • 機能の完全性 • 正確性 |
• 受入基準の設定 • テストカバレッジ要件 |
• 機能テスト • UAT • バグ密度測定 |
コード品質 | • 可読性 • 保守性 • 拡張性 |
• コーディング規約 • 複雑度基準 |
• 静的解析 • コードレビュー • 技術的負債測定 |
パフォーマンス | • 応答時間 • スループット • リソース効率 |
• パフォーマンス目標 • 許容範囲 |
• 負荷テスト • パフォーマンスプロファイリング • ベンチマーク |
信頼性 | • 障害率 • MTBF • 回復性 |
• SLA/SLO設定 • 冗長性要件 |
• 障害注入テスト • 長期稼働テスト • 回復テスト |
セキュリティ | • 脆弱性 • データ保護 • アクセス制御 |
• セキュリティ基準 • リスク許容度 |
• 脆弱性スキャン • ペネトレーションテスト • セキュリティレビュー |
ユーザビリティ | • 使いやすさ • アクセシビリティ • UI一貫性 |
• UX基準 • アクセシビリティ要件 |
• ユーザビリティテスト • アクセシビリティチェック • ヒューリスティック評価 |
標準規格に基づいた品質基準を検討する場合は、ソフトウェアの品質モデル(ISO/IEC 25010:2011)を参照します。
製品品質
利用時品質
テスト戦略
テスト戦略は、システムの品質を確保するための重要な要素です。以下は、テスト戦略に関する主要な観点とLEの計画決定、効果的な実践法をまとめた表です。
テストレベル | 範囲と目的 | LEの計画決定 | 効果的な実践法 |
---|---|---|---|
単体テスト | • 個別コンポーネントの検証 • 機能の正確性確認 |
• カバレッジ目標 • 自動化レベル |
• TDDの検討 • 自動実行の徹底 |
統合テスト | • コンポーネント間連携 • インターフェース検証 |
• 統合テスト戦略 • モック/スタブ方針 |
• 継続的統合 • 自動化統合テスト |
システムテスト | • 全体機能テスト • 非機能要件検証 |
• テスト優先順位 • 環境要件 |
• リスクベーステスト • エンドツーエンド自動化 |
受入テスト | • 要件適合性 • ユーザー視点の確認 |
• 受入基準 • ステークホルダー関与 |
• ユーザーストーリーベース • 早期のUAT |
非機能テスト | • パフォーマンス • セキュリティ • 信頼性 |
• 非機能テスト計画 • 専門テストの手配 |
• 本番同等環境 • 専門ツールの活用 |
回帰テスト | • 変更の影響確認 • 既存機能維持 |
• 回帰テスト範囲 • 自動化戦略 |
• 自動化テストスイート • CI/CDへの組込み |
品質モニタリングと改善
プロジェクトの品質を継続的にモニタリングし、改善サイクルを確立します。以下は、主要な観点とLEの責任、改善サイクルをまとめた表です。
モニタリング対象 | モニタリング手法 | LEの責任 | 改善サイクル |
---|---|---|---|
開発プロセス品質 | • プロセス指標測定 • レビュー効果測定 • 不具合傾向分析 |
• 重要指標の選定 • 問題傾向の特定 |
• 改善仮説の設定 • 実験と検証 • 標準化 |
コード品質 | • 静的解析 • コードレビュー指標 • 技術的負債追跡 |
• 基準の見直し • 改善優先度の設定 |
• リファクタリング計画 • パターン改善 • 教育 |
テスト品質 | • テスト有効性 • カバレッジ分析 • バグ検出率 |
• テスト戦略の調整 • テスト手法の見直し |
• テスト強化 • 自動化改善 • 新手法導入 |
リリース品質 | • 欠陥流出率 • リリース障害 • 顧客満足度 |
• リリース基準の調整 • 品質ゲートの見直し |
• リリースプロセス改善 • 検証強化 • フィードバック活用 |
運用品質 | • 障害発生率 • パフォーマンス指標 • ユーザーフィードバック |
• 運用品質目標の調整 • 監視戦略の見直し |
• 再発防止策 • 予防的改善 • アーキテクチャ改善 |
4. チームマネジメント
4.1 効果的な開発チームの構築
リードエンジニアは、プロジェクトの成功に向けて、効果的な開発チームを構築し、育成する責任があります。
タックマンが提唱した「チーム発達モデル」と、各段階におけるリードエンジニアの役割概略図
チーム編成と役割定義
プロジェクトのニーズに応じたチーム編成を行い、各メンバーの役割を明確に定義します。以下は、主要な観点とLEのアプローチ、効果的な実践法、避けるべき落とし穴をまとめた表です。
編成要素 | LEのアプローチ | 効果的な実践法 | 避けるべき落とし穴 |
---|---|---|---|
チーム規模と構成 | • プロジェクト規模に応じた人数決定 • スキルバランスの設計 |
• 7±2人の理想的規模 • 多様なスキルセットの組み合わせ |
• 過大・過小なチームサイズ • スキルの偏り |
役割と責任の定義 | • 明確な役割定義 • 責任範囲の設定 |
• RACI表の活用 • 役割説明文書の作成 |
• 責任の曖昧さ • 過度な専門化 |
スキルマトリクス作成 | • チームスキルの可視化 • ギャップの特定 |
• スキルヒートマップ • 定期的なアップデート |
• 自己申告のみの評価 • 活用されないマトリクス |
チーム構造 | • プロジェクトに適した構造設計 • レポートラインの明確化 |
• 機能/コンポーネント別構造 • マトリクス構造の検討 |
• 過度な階層 • 意思決定の複雑化 |
クロスファンクショナル性 | • 自己完結できるチーム設計 • 依存関係の最小化 |
• エンドツーエンド責任の割り当て • 必要スキルの内部確保 |
• サイロ化 • 過度の専門化 |
オンボーディングと能力開発
新メンバーのオンボーディングと能力開発を支援し、チーム全体のスキル向上を図ります。以下は、主要な観点とLEの責任、効果的なアプローチ、測定指標をまとめた表です。
活動領域 | LEの責任 | 効果的なアプローチ | 測定指標 |
---|---|---|---|
オンボーディング計画 | • オンボーディングプロセスの設計 • 必要資料の整備 |
• 構造化されたプログラム • バディ/メンター制度 |
• 生産性到達時間 • 満足度評価 |
技術力向上支援 | • 学習機会の提供 • 成長目標の設定 |
• 実践的な課題の提供 • ストレッチアサインメント |
• スキル成長率 • 技術的貢献度 |
キャリアパス支援 | • 成長方向性の提示 • 機会の創出 |
• 個別キャリア計画 • 挑戦的な役割の提供 |
• キャリア満足度 • 定着率 |
知識共有促進 | • 知識共有文化の醸成 • 共有機会の設計 |
• 定期的な技術共有会 • ペアプログラミング |
• ナレッジベース充実度 • 共有活動参加率 |
フィードバック文化 | • 建設的フィードバックの推進 • 成長指向の評価 |
• 定期的な1on1 • リアルタイムフィードバック |
• フィードバック頻度 • 改善アクション率 |
チームダイナミクスと文化
チームのダイナミクスと文化を理解し、ポジティブな環境を育成します。以下は主要な観点とLEの役割、構築アプローチ、健全性指標をまとめた表です。
要素 | LEの役割 | 構築アプローチ | 健全性指標 |
---|---|---|---|
心理的安全性 | • 安全な環境の創出 • 行動でのモデリング |
• 失敗からの学習奨励 • アイデア表明の促進 |
• 発言の均等さ • 問題提起の頻度 |
協働文化 | • 協力的な環境の設計 • チームワークの評価 |
• 共同目標の設定 • チーム成果の重視 |
• チーム間連携度 • 共同問題解決率 |
自律性と権限委譲 | • 適切な権限移譲 • 自己組織化の促進 |
• 明確な境界と期待値 • 決定権の委譲 |
• 自発的イニシアティブ数 • 意思決定速度 |
継続的改善文化 | • 改善マインドセットの醸成 • 実験の奨励 |
• 定期的な振り返り • 小さな改善の積み重ね |
• プロセス改善提案数 • 実装された改善数 |
技術的卓越性 | • 高品質へのコミットメント • ベストプラクティスの推進 |
• 品質基準の明確化 • 技術的議論の奨励 |
• 技術的負債の減少 • コード品質メトリクス |
チーム・組織に対する効果的なアクションを検討するヒントとしては、組織行動論が参考になります。ただし、あくまで理論であり、現場の特性に応じた加工・工夫を要します。参考までに、組織行動論の学際領域を示します。
4.2 コミュニケーションとコラボレーション
リードエンジニアは、チーム内外のコミュニケーションとコラボレーションを促進し、情報の流通を円滑にします。
会議体の設計と運営
会議体を設計し、効果的に運営することで、チームの生産性を向上させます。以下は、主要な観点とLEの役割、運営ポイント、効率化のコツをまとめた表です。
会議タイプ | 目的と価値 | LEの運営ポイント | 効率化のコツ |
---|---|---|---|
デイリースタンドアップ | • 日次進捗共有 • 障害の早期発見 • チーム連携促進 |
• 時間厳守の徹底 • 焦点の維持 |
• 15分以内に限定 • 3つの質問に集中 |
スプリント計画 | • 作業計画の策定 • 優先順位の合意 • タスク詳細化 |
• 明確な目標設定 • 技術的実現可能性の確保 |
• 事前準備の徹底 • 適切な粒度の維持 |
スプリントレビュー | • 成果物のデモ • フィードバック収集 • 透明性確保 |
• デモの事前準備 • 技術的な説明の簡潔化 |
• デモに集中 • ビジネス価値の強調 |
レトロスペクティブ | • プロセス改善 • チームワーク強化 • 障害要因の除去 |
• 心理的安全性の確保 • 具体的なアクションへの導き |
• 構造化された形式 • アクションの追跡 |
技術設計レビュー | • 設計の質確保 • リスクの早期発見 • 知識共有 |
• 焦点の明確化 • 建設的な議論の促進 |
• 事前資料の共有 • 明確な決定事項の記録 |
1on1ミーティング | • 個別サポート • 課題の早期発見 • 信頼関係構築 |
• アクティブリスニング • 個人の成長支援 |
• 定期的な実施 • フォローアップの確実な実行 |
1on1 については、下記ガイドが参考資料の一つとしてあげられます。
コミュニケーションツールと使い分け
適切なコミュニケーションツールを選定し、効果的に活用します。以下は、主要な観点とLEのガイドライン、効果的な活用法をまとめた表です。
ツールタイプ | 最適な使用シーン | LEのガイドライン | 効果的な活用法 |
---|---|---|---|
チャットツール | • 即時的な質問/回答 • 非公式な協議 • チーム全体への通知 |
• チャンネル構造の設計 • 使用ルールの明確化 |
• トピック別チャンネル • スレッド活用の促進 |
ビデオ会議 | • 複雑な議論 • チーム会議 • 視覚的な共有 |
• 効果的な会議設計 • リモート参加者への配慮 |
• 明確なアジェンダ • 視覚資料の活用 |
ドキュメント共有 | • 長期参照情報 • 詳細な説明 • 正式な記録 |
• 文書構造の標準化 • アクセス権の管理 |
• 検索可能な構造 • 更新履歴の明確化 |
プロジェクト管理ツール | • タスク追跡 • 進捗可視化 • 依存関係管理 |
• ワークフローの設計 • 適切な粒度の設定 |
• 定期的な更新 • 自動化の活用 |
コード管理/レビューツール | • コード変更管理 • コードレビュー • 品質確保 |
• レビュープロセスの設計 • コミット規約の設定 |
• 自動チェックの活用 • 建設的なフィードバック |
Wiki/ナレッジベース | • 知識の共有と蓄積 • オンボーディング支援 • ベストプラクティス |
• 構造の設計 • 更新プロセスの確立 |
• 体系的な構造 • 定期的なメンテナンス |
ステークホルダーコミュニケーション
プロジェクトのステークホルダーとのコミュニケーションを円滑にし、期待値を管理します。以下は、主要な観点とLEのアプローチ、効果的な実践法をまとめた表です。
ステークホルダー | コミュニケーションニーズ | LEのアプローチ | 効果的な実践法 |
---|---|---|---|
経営層/スポンサー | • ハイレベルな進捗 • リスクと課題 • ビジネス価値 |
• ビジネス視点での報告 • 簡潔な情報提供 |
• エグゼクティブサマリー • 視覚的なダッシュボード |
プロダクトオーナー/PM | • 機能完成度 • スコープ変更の影響 • 技術的制約 |
• 定期的な進捗共有 • 技術的影響の説明 |
• スコープ・スケジュール指標 • 意思決定支援 |
ユーザー/顧客 | • デリバリー見通し • 機能と品質 • 対応状況 |
• わかりやすい説明 • 期待管理 |
• デモンストレーション • フィードバック収集 |
他チーム/部門 | • 依存関係 • インターフェース仕様 • スケジュール調整 |
• 事前調整と情報共有 • 明確なインターフェース定義 |
• 合同計画セッション • インターフェース文書 |
運用/サポートチーム | • システム特性 • 運用要件 • 障害対応 |
• 早期からの関与 • 知識移転の計画 |
• 運用ドキュメント • 合同レビュー |
4.3 パフォーマンス管理
リードエンジニアは、チームメンバーのパフォーマンスを管理し、成長を促進する役割を担います。
目標設定とKPI
チームメンバーの目標設定とKPIを策定し、パフォーマンスを測定します。以下は、主要な観点とLEの役割、設定アプローチ、効果的な実践法をまとめた表です。
目標レベル | 設定アプローチ | LEの役割 | 効果的な実践法 |
---|---|---|---|
チーム目標 | • プロジェクト目標との連携 • 測定可能な成果物 |
• 技術的目標の設定 • 達成可能性の確保 |
• SMART基準の適用 • チーム参加型の設定 |
技術的KPI | • 品質指標 • 生産性指標 • 効率性指標 |
• 適切な指標の選定 • バランスの確保 |
• 少数の重要指標 • 定期的なレビュー |
個人目標 | • スキル開発目標 • 成果物目標 • 行動目標 |
• 個別目標の調整 • 成長機会の提供 |
• キャリアパスとの連携 • 定期的なフィードバック |
プロセス改善目標 | • 効率化目標 • 品質改善目標 • 自動化目標 |
• 改善領域の優先順位付け • 現実的な目標設定 |
• データに基づく設定 • 段階的な改善 |
進捗モニタリングとフィードバック
チームメンバーの進捗をモニタリングし、フィードバックを提供します。以下は、主要な観点とLEのアプローチ、実施方法、効果を高めるポイントをまとめた表です。
活動 | 実施方法 | LEのアプローチ | 効果を高めるポイント |
---|---|---|---|
進捗トラッキング | • タスクボード • バーンダウンチャート • 進捗レポート |
• 適切な粒度での監視 • 障害の早期発見 |
• 視覚的な可視化 • リアルタイム性 |
パフォーマンスレビュー | • KPI評価 • 360度フィードバック • 自己評価 |
• 公平で客観的な評価 • 発展的な視点 |
• 具体的な例示 • 成長指向のフレーミング |
1on1フィードバック | • 定期的な1on1ミーティング • 即時フィードバック |
• 建設的なフィードバック • 聴く姿勢の重視 |
• 具体的で行動指向 • 信頼関係の構築 |
チームレトロスペクティブ | • 定期的な振り返り • パターンの特定 |
• 安全な対話環境の創出 • 改善への導き |
• 多様な視点の促進 • アクション指向 |
モチベーションと人材定着
チームメンバーのモチベーションを高め、人材の定着を図ります。以下は、主要な観点とLEの責任、アプローチ、効果的な戦略をまとめた表です。
要素 | アプローチ | LEの責任 | 効果的な戦略 |
---|---|---|---|
内発的動機づけ | • 自律性の提供 • 熟達への支援 • 目的意識の醸成 |
• 適切な裁量権の付与 • 成長機会の創出 |
• 選択の余地の提供 • ビジョンの共有 |
挑戦と成長 | • 適度な挑戦の提供 • スキル開発機会 |
• ストレッチ課題の設計 • 学習文化の醸成 |
• フロー状態の促進 • 失敗からの学習奨励 |
認知と評価 | • 貢献の認知 • 適切な報酬 |
• 功績の可視化 • 公平な評価 |
• タイムリーな認知 • 多様な報酬形態 |
チーム帰属意識 | • チーム文化の醸成 • 一体感の創出 |
• 共同体験の設計 • 相互尊重の促進 |
• チーム成果の祝福 • チームアイデンティティ |
キャリア発展 | • 成長経路の明確化 • メンタリング |
• キャリアパスの提示 • 成長支援 |
• 個別キャリア計画 • 展望の共有 |
4.4 技術的メンタリング
リードエンジニアは、チームメンバーの技術的な成長を支援し、メンタリングを通じてスキル向上を促進します。
メンタリングアプローチ
メンタリングのアプローチを選定し、効果的な支援を行います。以下は、主要な観点とLEの役割、適用シナリオ、効果的な実践法をまとめた表です。
メンタリング形態 | 適用シナリオ | LEの役割 | 効果的な実践法 |
---|---|---|---|
1対1メンタリング | • 特定スキル習得 • キャリア開発 • パフォーマンス改善 |
• 直接のメンターとして • メンターマッチングの促進 |
• 定期的なセッション • 目標設定と達成度確認 |
チームメンタリング | • 共通スキル向上 • チーム全体の底上げ • ベストプラクティス共有 |
• チーム学習の機会設計 • 知識共有の促進 |
• 技術セッションの実施 • 事例ベースの学習 |
ピアメンタリング | • 相互学習 • 専門分野の共有 • チーム連携強化 |
• ペア体制の構築 • 相互学習文化の醸成 |
• ペアプログラミング • 知識交換セッション |
プロジェクトベース学習 | • 実践的スキル習得 • 複合的能力開発 • 自己主導学習 |
• 学習機会としてのプロジェクト設計 • 適切な挑戦レベルの設定 |
• ストレッチアサインメント • 振り返りの組み込み |
技術指導の方法
技術指導の方法を選定し、効果的な学習を促進します。以下は、主要な観点とLEの役割、適用場面、効果を高める工夫をまとめた表です。
指導アプローチ | 適用場面 | LEの実践 | 効果を高める工夫 |
---|---|---|---|
示範と観察 | • 新技術導入時 • 複雑な実装 • ベストプラクティス伝授 |
• モデリングの提供 • 思考プロセスの共有 |
• 思考の声出し • 段階的なデモンストレーション |
質問と対話 | • 問題解決能力向上 • 深い理解促進 • 自己解決力育成 |
• ソクラテス的質問 • 思考を導く対話 |
• オープンエンド質問 • 解決への導きのバランス |
フィードバックの提供 | • コードレビュー • 設計レビュー • 成果物評価 |
• 具体的で建設的なフィードバック • 学習ポイントの強調 |
• サンドイッチ法 • 成長指向のフレーミング |
振り返りの促進 | • プロジェクト完了後 • 問題解決後 • 失敗からの学習 |
• 構造化された振り返り • 学びの言語化支援 |
• 非難なき環境 • 教訓の抽出と共有 |
段階的自立支援 | • スキル習得過程 • 責任移行 • 自信構築 |
• 段階的な支援調整 • 適切な挑戦レベル設定 |
• 認知的徒弟制 • 支援の漸減 |
技術的な知識共有の促進
技術的な知識共有を促進し、チーム全体のスキル向上を図ります。以下は、主要な観点とLEの役割、共有形態、効果的な実施法をまとめた表です。
共有形態 | 目的と価値 | LEの促進方法 | 効果的な実施法 |
---|---|---|---|
技術共有セッション | • 専門知識の拡散 • チーム全体のスキル向上 • 技術動向の把握 |
• 定期セッションの設置 • 発表機会の創出 |
• ローテーションでの発表 • インタラクティブな形式 |
コードレビュー | • コード品質向上 • ベストプラクティス共有 • 相互学習 |
• 効果的なレビュープロセス設計 • 建設的な文化の醸成 |
• レビュー基準の明確化 • 学習を重視した姿勢 |
ペアプログラミング | • 暗黙知の共有 • リアルタイム学習 • 品質向上 |
• ペアリングの奨励 • 効果的な組み合わせ設計 |
• 目的明確化 • 定期的なペア入れ替え |
ドキュメンテーション | • 知識の形式化 • 再利用可能な資産化 • オンボーディング促進 |
• 文書化基準の設定 • ナレッジベースの構築 |
• 実用性重視 • 更新プロセスの確立 |
コミュニティ参加 | • 外部知見の獲得 • 最新動向の把握 • 視野拡大 |
• 外部活動の奨励 • 知見共有の場の設定 |
• 参加後の共有セッション • 実践への応用促進 |
5. ベストプラクティスとツール
5.1 ドキュメント管理
リードエンジニアは、プロジェクトに関連するドキュメントを効果的に管理し、チーム全体の知識を共有します。
ドキュメント体系の設計
ドキュメント体系を設計し、必要な情報を整理します。以下は、主要な観点とLEの役割、目的、効果的な構造化方法をまとめた表です。
ドキュメント種別 | 目的と対象者 | LEの設計責任 | 効果的な構造化 |
---|---|---|---|
プロジェクト計画文書 | • プロジェクト全体方針 • 技術的アプローチ • 主にPM/ステークホルダー向け |
• 技術セクションの監修 • 実現可能性の確保 |
• 明確な技術ロードマップ • リスク・前提条件の明示 |
アーキテクチャ文書 | • システム設計の記録 • 設計判断の説明 • 開発者/将来の保守担当者向け |
• アーキテクチャ文書の作成/監修 • 十分な詳細度の確保 |
• 複数視点(論理/物理等) • 決定理由の記録 |
API/インターフェース仕様 | • システム連携の定義 • 外部システム担当者向け |
• 技術的正確性の確保 • 完全性の検証 |
• 標準フォーマット(OpenAPI等) • 例示と検証方法 |
開発ガイドライン | • 開発標準の提示 • 一貫した実装促進 • 開発者向け |
• 技術標準の策定 • 実践的なガイドライン作成 |
• 明確な例示 • ツールによる強制 |
テスト文書 | • テスト計画/結果の記録 • 品質証明 • テスト担当/ステークホルダー向け |
• テスト戦略の監修 • カバレッジ基準の設定 |
• テスト種別ごとの整理 • 結果の追跡可能性 |
運用/保守文書 | • システム運用の支援 • トラブルシューティング • 運用担当者向け |
• 運用要件の明確化 • 実際の動作の文書化 |
• トラブルシューティングガイド • 監視/アラート基準 |
エンドユーザー文書 | • システム利用方法 • 機能説明 • エンドユーザー向け |
• 技術的正確性の確認 • ユーザー視点の検証 |
• タスクベースの構成 • 豊富な視覚資料 |
ドキュメント管理プロセス
ドキュメント管理プロセスを設計し、効果的なドキュメント管理を実現します。以下は、主要な観点とLEの責任、プロセス要素、効果的な実践法をまとめた表です。
プロセス要素 | 内容 | LEの責任 | 効果的な実践法 |
---|---|---|---|
ドキュメント計画 | • 必要文書の特定 • 優先順位付け • リソース割り当て |
• 技術文書の範囲決定 • 詳細度の設定 |
• プロジェクト特性に応じた調整 • 労力対効果の評価 |
作成プロセス | • 作成の役割分担 • テンプレート活用 • レビュープロセス |
• 技術文書の品質基準設定 • 重要文書の監修 |
• ペア文書作成 • 段階的なレビュー |
管理と保管 | • 保管システム • バージョン管理 • アクセス制御 |
• 管理システムの選定 • 分類体系の設計 |
• 検索性の確保 • 関連文書のリンク |
更新プロセス | • 更新トリガーの設定 • 変更管理 • レビュープロセス |
• 技術変更と文書更新の連携 • 最新性確保の仕組み |
• 更新責任の明確化 • 定期的な鮮度確認 |
活用促進 | • 文書の周知 • 参照文化の醸成 • 有用性向上 |
• 技術文書の価値明示 • 使いやすさの向上 |
• 文書参照の習慣化 • 価値あるフィードバックループ |
効果的なドキュメントのテンプレートと標準
効果的なドキュメントのテンプレートと標準を策定し、ドキュメントの一貫性と品質を確保します。以下は、主要な観点とLEの役割、標準化ポイント、利用促進策をまとめた表です。
ドキュメントタイプ | テンプレート要素 | LEの標準化ポイント | 利用促進策 |
---|---|---|---|
アーキテクチャドキュメント | • 概要と目的 • アーキテクチャ図 • 主要コンポーネント説明 • 決定理由 • 代替案と評価 |
• 一貫した図表表現 • 適切な抽象度 • 決定履歴の記録方法 |
• レビュープロセスへの組込み • 設計会議での参照 |
技術仕様書 | • 機能概要 • 詳細設計 • 入出力仕様 • 制約条件 • テスト戦略 |
• 十分な実装詳細 • 明確な境界条件 • エラー処理の記述 |
• コードレビューとの連携 • 実装前のレビュー必須化 |
APIドキュメント | • エンドポイント一覧 • リクエスト/レスポンス例 • 認証方法 • エラーコード • 使用例 |
• 標準フォーマット採用 • 生成ツールの活用 • 完全性の基準 |
• コードからの自動生成 • 継続的更新プロセス |
開発環境セットアップ | • 前提条件 • ステップバイステップ手順 • トラブルシューティング • 検証方法 |
• 環境差異への対応 • スクリプト化の推進 • 最新性確保の仕組み |
• オンボーディングでの活用 • 自動化との連携 |
運用マニュアル | • システム概要 • 監視項目 • バックアップ手順 • 障害対応フロー • 連絡先一覧 |
• 実際の運用に即した内容 • 障害シナリオの網羅 • わかりやすい手順 |
• 運用チームとの共同作成 • 訓練での活用 |
5.2 リスク管理
リードエンジニアは、プロジェクトにおける技術的リスクを特定し、評価し、対応策を策定します。
リスク特定と評価フレームワーク
リスク特定と評価のフレームワークを設計し、効果的なリスク管理を実現します。以下は、主要な観点とLEのアプローチ、実践のポイントをまとめた表です。
フレームワーク要素 | 内容 | LEのアプローチ | 実践のポイント |
---|---|---|---|
技術リスクの分類 | • 技術的複雑性リスク • 新技術採用リスク • パフォーマンスリスク • 技術的負債リスク • セキュリティリスク |
• プロジェクト特性に合わせた分類 • リスクカテゴリの優先順位付け |
• プロジェクト特性に応じた重点カテゴリ • 過去の教訓の活用 |
リスク特定手法 | • ブレインストーミング • チェックリスト • SWOT分析 • アサンプション分析 • エキスパート判断 |
• 多角的な特定手法の活用 • チーム参加型の特定プロセス |
• 定期的なリスク特定セッション • 匿名での懸念収集 |
影響度評価 | • スケジュール影響 • コスト影響 • 品質影響 • スコープ影響 |
• 技術的影響の客観的評価 • 連鎖効果の考慮 |
• 定量的評価の追求 • 最悪ケースの想定 |
発生可能性評価 | • 過去データの分析 • 専門家判断 • 不確実性の要因分析 |
• 技術的不確実性の評価 • 類似プロジェクト参照 |
• 根拠に基づく評価 • バイアスへの注意 |
優先順位付け | • リスクスコアリング • リスクマトリクス • リスク許容度との比較 |
• 技術的重要度に基づく優先付け • 対応可能性の考慮 |
• 限られたリソースの効果的配分 • 定期的な再評価 |
リスク対応戦略
リスクに対する対応戦略を策定し、実行します。以下は、主要な観点とLEの意思決定、実施のポイントをまとめた表です。
戦略 | 適用条件 | LEの意思決定 | 実施のポイント |
---|---|---|---|
回避 | • 高リスク/代替手段あり • リスク/メリット比が不均衡 • プロジェクト目標への影響小 |
• 代替技術/アプローチの評価 • スコープ変更の検討 |
• 早期の決断 • 明確な代替案提示 |
軽減 | • 対策可能なリスク • コスト効果的な対策あり • 部分的なリスク低減が有効 |
• 対策の技術的効果の評価 • コスト対効果の判断 |
• 予防的対策の優先 • 残存リスクの評価 |
転嫁 | • 専門性が必要なリスク • 外部委託が可能 • 責任分担が明確化可能 |
• 外部委託の技術的判断 • 契約/SLA要件の定義 |
• 明確な責任分界 • 監視体制の確保 |
受容 | • 低リスク/対策コスト高 • 回避不能なリスク • 対応可能な影響 |
• 監視指標の設定 • 対応計画の準備 |
• 明示的な受容決定 • コンティンジェンシープラン |
予備計画 | • 高リスク/不確実性大 • 代替手段の準備が可能 • トリガーが定義可能 |
• フォールバック計画の設計 • 切替判断基準の設定 |
• 切替コストの最小化 • 早期の警告指標 |
リスク監視と管理
リスクの監視と管理を行い、リスク状況を把握し、必要な対応を行います。以下は、主要な観点とLEの役割、実施内容、効果的な実践法をまとめた表です。
アクティビティ | 実施内容 | LEの役割 | 効果的な実践法 |
---|---|---|---|
リスク登録簿の管理 | • リスクの文書化 • 評価結果の記録 • 対応計画の追跡 • 状態の更新 |
• 技術リスクの記録監督 • 網羅性の確保 |
• シンプルで実用的な形式 • アクセスの容易性確保 |
リスク指標のモニタリング | • 早期警戒指標の監視 • 閾値超過の検出 • トレンド分析 |
• 技術的指標の設定 • 監視の仕組み構築 |
• 自動化されたモニタリング • ダッシュボード活用 |
定期的リスクレビュー | • リスク状況の確認 • 新規リスクの特定 • 対応計画の評価 |
• レビュー会議の主導 • 技術的評価の提供 |
• 定期的な開催 • アクションの追跡 |
リスクコミュニケーション | • ステークホルダーへの報告 • チーム内での共有 • エスカレーション |
• 技術リスクの明確な説明 • 適切なエスカレーション |
• リスクの視覚化 • 非技術者向け説明 |
リスク対応の追跡 | • 対策の実施状況確認 • 効果の評価 • 計画の調整 |
• 技術的対策の監督 • 効果検証の主導 |
• 明確な完了基準 • 対策と結果の記録 |
リスク管理文化の醸成
リスク管理文化を醸成し、チーム全体でリスクを意識した行動を促進します。以下は、主要な観点とLEの行動、文化要素、成功指標をまとめた表です。
文化要素 | 醸成アプローチ | LEの行動 | 成功指標 |
---|---|---|---|
透明性と心理的安全性 | • オープンな議論促進 • 早期警告の奨励 • 非難なき環境 |
• 自らのリスク認識の共有 • 報告者への肯定的対応 |
• リスク報告の活発さ • 早期の問題発見率 |
予防的思考 | • 先行的リスク特定 • 「What if」分析 • シナリオプランニング |
• 予防的分析の促進 • 将来予測の奨励 |
• 予防的対策の数 • 想定外事象の減少 |
継続的学習 | • 振り返りの実施 • 失敗からの学習 • ナレッジベース構築 |
• 振り返りの主導 • 教訓の体系化 |
• 同種リスクの再発減少 • ナレッジベースの活用度 |
リスク意識とスキル | • リスク管理教育 • リスク視点の提供 • 成功事例の共有 |
• トレーニングの提供 • リスク思考のモデリング |
• チームのリスク分析力 • 自発的なリスク管理 |
バランスの取れたリスク許容度 | • 健全なリスクテイク • 検証と学習の奨励 • 過度の回避主義の防止 |
• バランスの取れた判断例示 • イノベーションと安全のバランス |
• イノベーション度 • プロジェクト成功率 |
5.3 意思決定フレームワーク
リードエンジニアは、技術的な意思決定を行う際に、効果的なフレームワークを活用します。
意思決定モデル
技術的な意思決定を行う際に、適切な意思決定モデルを選択します。以下は、主要な観点とLEの適用シナリオ、活用法、利点と制約をまとめた表です。
意思決定モデル | 適用シナリオ | LEの活用法 | 利点と制約 |
---|---|---|---|
RACI意思決定モデル | • 責任範囲が複雑 • 多くの関係者 • 役割明確化が必要 |
• 技術的決定の役割明確化 • 権限委譲の構造化 |
• 責任の明確化 • コミュニケーション改善 • 時間がかかる場合も |
コンセンサスベース | • チーム全体の支持が重要 • 複数の視点が有益 • 実装者の当事者意識 |
• 技術的議論のファシリテート • 建設的な合意形成 |
• 高い当事者意識 • 多様な視点 • 時間を要する |
コンサルテーション | • 専門知識が必要 • 意見収集が有益 • 最終判断者が明確 |
• 適切な専門家の選定 • 意見の統合と判断 |
• 迅速な判断 • 専門知見の活用 • 当事者意識の低下リスク |
指示型 | • 緊急対応 • 明確な答えがある • 単純な判断 |
• 適切なタイミングでの判断 • 明確な指示 |
• 迅速な対応 • 一貫性 • チーム成長の阻害リスク |
分散型/委任 | • チームの自律性重視 • 現場の知識が重要 • スケーラビリティ |
• 権限委譲の範囲設定 • ガイドライン提供 |
• スケーラビリティ • エンゲージメント向上 • 一貫性の課題 |
技術的意思決定プロセス
技術的な意思決定を行う際に、効果的なプロセスを設計します。以下は、主要な観点とLEの役割、プロセスステップ、効果的な実践法をまとめた表です。
プロセスステップ | 内容 | LEの役割 | 効果的な実践法 |
---|---|---|---|
問題定義 | • 意思決定の必要性確認 • 問題の明確化 • 範囲と制約の特定 |
• 技術的問題の明確化 • 焦点の維持 |
• 明確な問題ステートメント • 解決すべき本質の特定 |
情報収集 | • 関連データ収集 • 専門家の意見 • 類似事例の調査 |
• 技術的情報源の特定 • 情報の質の評価 |
• 多様な情報源 • バイアスへの警戒 |
選択肢の創出 | • 代替案の列挙 • 創造的解決策の模索 • 制約内の可能性 |
• 技術的創造性の促進 • 実現可能性の初期評価 |
• ブレインストーミング • 既存パターンの活用 |
評価基準の設定 | • 評価軸の明確化 • 基準の優先順位付け • ステークホルダー期待の反映 |
• 技術的基準の設定 • 客観的指標の提案 |
• 明示的な評価基準 • 測定可能な指標 |
代替案の評価 | • 各選択肢の分析 • トレードオフの検討 • リスク評価 |
• 技術的な深堀り • 公平な比較促進 |
• 構造化された比較 • 多角的な評価 |
意思決定 | • 評価結果に基づく選択 • 選定モデルの適用 • 合意形成 |
• 適切な決定モデルの選択 • 最終判断または合意形成 |
• 決定理由の明確化 • 時間軸を考慮した判断 |
実施計画 | • アクションプラン作成 • 責任者の指定 • タイムラインの設定 |
• 技術的実装計画の策定 • リソース確保 |
• 具体的なステップ • 明確な責任分担 |
レビューと学習 | • 結果の評価 • 決定プロセスの振り返り • 学習の記録 |
• 技術的な結果評価 • 改善点の特定 |
• 客観的な評価 • 継続的な改善 |
技術的トレードオフの評価
技術的なトレードオフを評価し、バランスの取れた意思決定を行います。以下は、主要な観点とLEの判断基準、バランス取りのアプローチをまとめた表です。
トレードオフカテゴリ | 評価ポイント | LEの判断基準 | バランス取りのアプローチ |
---|---|---|---|
性能 vs シンプルさ | • パフォーマンス要件 • 保守性要件 • チームスキル |
• 実際の性能要件の見極め • 保守コストの長期評価 |
• 必要十分な最適化 • 複雑性の局所化 |
時間 vs 品質 | • 市場投入の緊急性 • 品質の重要度 • 技術的負債の影響 |
• 最低品質基準の設定 • 短期/長期バランスの見極め |
• フェーズ別品質基準 • 技術的負債の管理計画 |
柔軟性 vs 単純さ | • 将来変更の可能性 • 現在の理解しやすさ • 過剰設計のリスク |
• 変更可能性の現実的評価 • 適切な抽象化レベル判断 |
• 変更頻度に応じた柔軟性 • 段階的な柔軟性導入 |
自社開発 vs 既存ソリューション | • 独自要件の重要性 • 外部依存のリスク • リソース制約 |
• TCO分析 • コア/非コア技術の判別 |
• 戦略的重要度による選択 • ハイブリッドアプローチ |
新技術 vs 実績ある技術 | • イノベーションの価値 • 安定性の重要度 • リスク許容度 |
• 技術成熟度評価 • リスク/リターン分析 |
• 段階的導入 • 重要度に応じた判断 |
集中化 vs 分散化 | • 一貫性の重要度 • スケーラビリティ要件 • 自律性の価値 |
• 開発速度への影響評価 • 運用複雑性の考慮 |
• ドメイン特性に応じた判断 • 段階的な適用 |
意思決定の文書化と共有
意思決定のプロセスと結果を文書化し、チーム内で共有します。以下は、主要な観点とLEのアプローチ、価値向上のポイントをまとめた表です。
文書化要素 | 内容 | LEのアプローチ | 価値向上のポイント |
---|---|---|---|
決定記録(ADR) | • 問題の背景 • 考慮した選択肢 • 決定内容と理由 • 結果と次のステップ |
• 重要な技術決定の記録 • 将来参照を考慮した詳細度 |
• 簡潔かつ包括的 • 決定理由の明確化 |
決定履歴 | • 時系列の決定記録 • 関連する決定のリンク • コンテキストの保持 |
• 関連決定の紐付け • 決定間の一貫性確保 |
• 検索可能性の確保 • 決定間の関係性可視化 |
決定の共有 | • 関係者への通知 • 説明と理由の伝達 • 質問への対応 |
• 適切な粒度での情報共有 • 技術的な根拠の説明 |
• 対象者に合わせた説明 • 視覚的な補助活用 |
決定の見直し | • トリガー条件の設定 • 定期的なレビュー • 新情報による再評価 |
• 見直し時期の設定 • 前提条件の追跡 |
• 柔軟性の確保 • 学習的アプローチ |
5.4 生産性向上ツールとテンプレート
リードエンジニアは、チームの生産性を向上させるために、適切なツールとテンプレートを選定し、導入します。
ツールカテゴリと選定基準
チームのニーズに応じたツールを選定し、導入します。以下は、主要な観点とLEの選定ポイント、導入成功の鍵をまとめた表です。
ツールカテゴリ | 主要機能 | LEの選定ポイント | 導入成功の鍵 |
---|---|---|---|
プロジェクト管理ツール | • タスク管理 • 進捗追跡 • ロードマップ • レポーティング |
• チームワークフローとの適合 • 技術チームの特性考慮 • 他ツールとの連携性 |
• チームの受け入れ確保 • 最小限の管理オーバーヘッド • カスタマイズの適度さ |
コード管理・CI/CD | • バージョン管理 • コードレビュー • 自動ビルド/テスト • デプロイメント自動化 |
• 開発フローとの整合 • スケーラビリティ • セキュリティ機能 |
• 自動化の程度 • 品質ゲートの適切な設定 • 段階的な導入 |
コミュニケーション・コラボレーション | • チャット/メッセージング • ドキュメント共同編集 • 会議/スクリーン共有 |
• チーム分布状況との適合 • 使いやすさ • 情報の整理性 |
• 明確な使用ガイドライン • 過剰通知の防止 • ツール間の役割明確化 |
ナレッジ管理 | • ドキュメント保管 • 検索機能 • バージョン管理 • アクセス制御 |
• 組織規模に適した機能 • 使いやすさ • メンテナンス容易性 |
• 構造化された情報設計 • 更新プロセスの確立 • 使用文化の醸成 |
品質管理・テスト | • テスト自動化 • 静的解析 • バグトラッキング • 品質メトリクス |
• 開発フローへの統合 • フィードバックの迅速さ • コスト対効果 |
• CI/CDとの統合 • 意味のある指標選定 • 実用的なしきい値設定 |
技術的負債管理 | • コード品質分析 • リファクタリング管理 • 技術的負債可視化 |
• 実用的な指標 • アクション可能な情報 • チーム文化との適合 |
• 継続的な注意 • 改善時間の確保 • ポジティブな改善文化 |
モニタリング・分析 | • パフォーマンス監視 • ログ管理 • 異常検知 • ユーザー行動分析 |
• 重要指標の網羅 • アラート設計の適切さ • データ分析能力 |
• 意味のあるダッシュボード • アラート疲れの防止 • データ駆動の文化醸成 |
エンジニアリング効率化テンプレート
エンジニアリング効率化のためのテンプレートを活用し、プロセスを標準化します。以下は、主要な観点とLEの活用方法、設計ポイント、活用のコツをまとめた表です。
テンプレート種類 | 用途 | 設計ポイント | 活用のコツ |
---|---|---|---|
プロジェクト計画テンプレート | • 技術的スコープ定義 • マイルストーン設定 • リスク特定 |
• 技術的依存関係の明示 • 現実的な見積り促進 • リスク評価フレーム |
• プロジェクト開始時に活用 • ステークホルダーと共有 • 定期的な更新 |
アーキテクチャ決定記録(ADR) | • 設計決定の記録 • 決定理由の文書化 • 将来の参照用 |
• 問題/コンテキストの明確化 • 代替案と評価基準 • 決定と結果の記述 |
• 重要な決定ごとに作成 • チーム全体での参照促進 • レビュープロセスへの組込み |
コードレビューチェックリスト | • レビュー基準の統一 • 品質確保 • 知識共有促進 |
• プロジェクト固有の重点項目 • 肯定的/否定的両面 • コンパクトさ |
• PRテンプレートに組込み • 定期的な見直し • チーム合意の基準 |
技術的負債トラッキング | • 技術的負債の可視化 • 優先順位付け • 改善の追跡 |
• 影響度の評価 • 対応コストの見積り • 優先順位付け基準 |
• バックログとの統合 • 定期的なレビュー • 改善時間の確保 |
インシデント報告/分析 | • 障害の記録 • 根本原因分析 • 再発防止策 |
• 事実ベースの記述 • 根本原因特定のフレーム • 非難なき分析促進 |
• 全障害の記録 • 教訓の共有 • 定期的な傾向分析 |
オンボーディングチェックリスト | • 新メンバー導入 • 環境セットアップ • 知識移転 |
• 段階的な進行 • 自己完結可能な指示 • 検証ポイント |
• 定期的な更新 • フィードバックの収集 • メンターの活用 |
リリースチェックリスト | • リリース前確認 • デプロイ手順 • ロールバック計画 |
• 環境固有の手順 • エラー対応手順 • 検証ポイント |
• 自動化との連携 • リリース後レビュー • 継続的な改善 |
効率化のためのベストプラクティス
チームの効率化を図るために、以下のベストプラクティスを導入します。以下は、主要な観点とLEの推進方法、成功指標をまとめた表です。
プラクティス | 内容 | LEの推進方法 | 成功指標 |
---|---|---|---|
自動化の推進 | • 反復作業の自動化 • CI/CDパイプライン • テスト自動化 |
• 自動化投資の優先順位付け • ROI評価 • 段階的導入の計画 |
• 手動作業の削減率 • リリース頻度 • 品質向上度 |
標準化と再利用 | • コーディング規約 • 共通コンポーネント • 設計パターン |
• 標準の確立と文書化 • 再利用促進の仕組み • 適切な抽象化レベル |
• コード重複の減少 • 開発速度向上 • 品質の一貫性 |
技術的負債の管理 | • 定期的なリファクタリング • 品質指標のモニタリング • 改善時間の確保 |
• 負債の可視化 • 改善の優先順位付け • 改善文化の醸成 |
• 技術的負債の減少 • 保守性の向上 • バグ発生率の低下 |
知識共有の文化 | • ペアプログラミング • コードレビュー • 技術共有セッション |
• 知識共有の場の設計 • 文化の模範例示 • 貢献の評価 |
• 知識の分散度 • オンボーディング速度 • イノベーション率 |
データ駆動の意思決定 | • メトリクスの活用 • 実験的アプローチ • フィードバックループ |
• 重要指標の設定 • データ収集の仕組み構築 • 分析スキルの育成 |
• 意思決定の質向上 • 仮説検証の習慣化 • 継続的改善 |
インクリメンタル開発 | • 小さなバッチサイズ • 頻繁な統合 • 迅速なフィードバック |
• 開発フローの設計 • 適切な粒度の促進 • フィードバックの仕組み |
• リードタイム短縮 • 品質向上 • 顧客満足度向上 |
チーム自己組織化 | • 自律性の付与 • 明確な境界と期待 • サポートと信頼 |
• 適切な権限委譲 • ガイドラインの提供 • 障害からの保護 |
• チーム満足度 • イニシアティブ増加 • 問題解決速度 |
6. まとめ
成長と継続的学習
リードエンジニアとしての成功は、継続的な学習と成長にかかっています。以下の点を常に意識し、LEとしての能力を高めていきましょう。と言いつつ、私自身はコミュニティ参加をあまりしません(おい)。
-
技術的知識の更新:最新の技術トレンドや手法についての学習を怠らず、技術的な議論をリードできる知識を維持しましょう。
-
人間関係スキルの向上:コミュニケーション、リーダーシップ、コンフリクト解決などの「ソフトスキル」は、LEとしての成功に不可欠です。
-
メンターシップの活用:経験豊富なLEや上級管理職からのアドバイスや指導を積極的に求め、学びの機会としましょう。
-
振り返りの習慣化:定期的に自分の決定や行動を振り返り、改善点を特定し、継続的に成長する姿勢を持ちましょう。
-
コミュニティ参加:社内外の技術コミュニティに参加し、知見を共有し、他のLEから学ぶ機会を作りましょう。
成功のために
リードエンジニアとして、以下の点を心がけることで、プロジェクトとチームの成功に貢献できるでしょう。
-
信頼関係の構築:チームメンバー、ステークホルダー、上司との信頼関係を最優先に考えましょう。
-
バランス感覚:技術的な卓越性と実用的な解決策、短期的な成果と長期的な持続可能性、指示と権限委譲など、様々な側面でバランスを取ることが重要です。
-
失敗からの学習:完璧を目指すのではなく、小さな失敗を許容し、そこから積極的に学ぶ姿勢を持ちましょう。
-
謙虚さと自信のバランス:自分の知識の限界を認識しつつも、判断に自信を持って行動することが重要です。
-
全体最適の視点:個別の技術的な美しさよりも、プロジェクト全体の成功にフォーカスしましょう。
本ガイドラインが、LEとしての一助となることを願っています。
7. 参考文献
- 要求工学概論: 要求工学の基本概念から応用まで (トップエスイー基礎講座 2)
- 要求工学知識体系 第1版
- 要件プロセス完全修得法
- 実践ソフトウェアエンジニアリング(第9版)
- プロジェクトマネジメント知識体系ガイド(PMBOKガイド)第4版
- プロジェクトマネジメント知識体系ガイド(PMBOKガイド)第7版
- ソフトウェア品質知識体系ガイド(第3版): SQuBOK Guide V3
- IEEE 830
- IEEE 1230
- ISO/IEC/IEEE 29148:2011
- 経営学習論 増補新装版: 人材育成を科学する
- 組織行動のマネジメント―入門から実践へ
- 組織行動論の考え方・使い方〔第2版〕
- 人材開発・組織開発コンサルティング 人と組織の「課題解決」入門
- エラスティックリーダーシップ ―自己組織化チームの育て方
- エンジニアのためのマネジメントキャリアパス
- 叶姉妹のファビュラスワールド
その他、影響を受けている資料は下記を参照ください。
